日前,北京市發改委通過石景山智能算力中心與北京藍港佳域智聯算力平臺的節能審查,兩項目分別位于石景山魯谷街道與延慶區八達嶺經濟開發區。

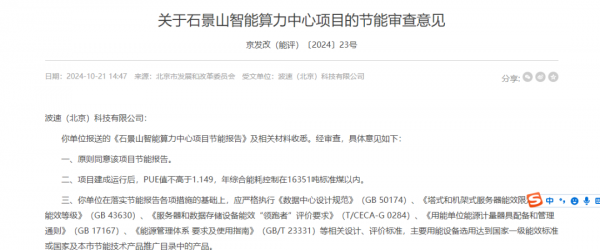

石景山智能算力中心項目
報送單位:波速(北京)科技有限公司
建設地點:北京石景山魯谷東路東側
PUE與能耗:PUE值不高于1.149,年綜合能耗控制在16351噸標準煤以內。
可再生能源:項目屋面安裝容量223千瓦的光伏發電系統,年光伏發電量24萬千瓦時。項目年余熱回收能力1080吉焦,供項目自身利用。除自建可再生能源設施外,通過綠色電力交易或認購可再生能源綠色電力證書、購買節能量等方式,實現2026年可再生能源利用比例不低于60%,并按照每年10%的比例,逐年提高可再生能源利用比例,到2030年實現可再生能源利用比例達到100%。
項目用水:從項目西側魯谷東路接入市政中水,非生活用水采用中水。
時間節點:2026年10月建設完成。
據悉,該項目此前曾于2022年獲批節能審查,此次重新申請后,原節能審查意見同步廢止。

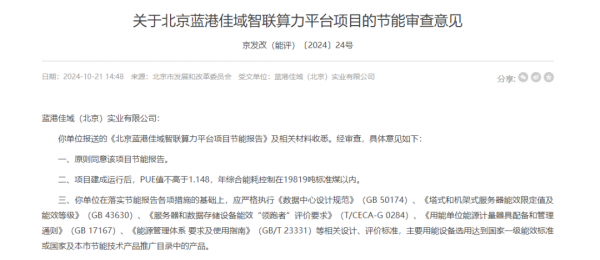

北京藍港佳域智聯算力平臺項目
報送單位:藍港佳域(北京)實業有限公司
PUE與能耗:項目建成運行后,PUE值不高于1.148,年綜合能耗控制在19819噸標準煤以內。
可再生能源利用:項目在屋面安裝容量1000千瓦的光伏發電系統,年光伏發電量105萬千瓦時。項目年余熱回收能力41823吉焦,除供項目自身利用外,其余可供給項目周邊熱力公司。除自建可再生能源設施外,通過綠色電力交易或認購可再生能源綠色電力證書、購買節能量等方式,實現2026年可再生能源利用比例不低于60%,并按照每年10%的比例,逐年提高可再生能源利用比例,到2030年實現可再生能源利用比例達到100%。
水資源利用:從光谷三街路接入市政中水,非生活用水采用中水。
時間節點:于2026年9月建設完成。
上述能審查意見有效期均為2年內,逾期未開工建設或建成時間超過預計建成時間2年以上的項目應重新進行節能審查。
據中國IDC圈統計,2022年,北京市共有13個及算力項目通過節能審查,2023年共16個項目,節能審查更為細化,要求更嚴,新通過項目由數據中心逐漸變為智算中心為主。
審查要求項目嚴格執行的設計、評價標準,由此前的四個:《數據中心設計規范》(GB50174)、《數據中心能源效率限額》(DB11/T 1139)、《用能單位能源計量器具配備和管理通則》(GB17167)、《能源管理體系 要求及使用指南》(GB/T23331),增加到六個,新增:《塔式和機架式服務器能效限定值及能效等級》(GB 43630)、《服務器和數據存儲設備能效“領跑者”評價要求》兩項。
用能設備要求不變,主要用能設備選用要達到國家一級能效標準或國家及本市節能技術產品推廣目錄中的產品。
